中国安能三局圆满完成四川芦山“6·1”地震新华壅塞体排险任务

来源: 中国安能三局  日期:06-09  点击:1784  属于:救援行动

6月8日9时08分,宝兴县新华壅塞体积蓄的河水沿着安能勇士开挖的泄流槽轰泄而下,标志着中国安能三局承担的四川省雅安市芦山县“6·1”地震应急排险中的一项重大任务圆满完成。


6月1日,雅安市芦山县突发6.1级地震,地震发生后,部署在雅安市天全县备勤的中国安能三局成都基地救援分队25人,携带重型装备,组成第一梯队第一时间赶到现场;同时,第二梯队从成都基地出发奔赴震中。根据前线抗震救灾联合指挥部的统一安排部署,中国安能救援队主要承担宝兴县宝兴河新华壅塞体排险的任务。6月2日,中国安能三局专家组了解到蜂桶寨新华村有堰塞湖险情,但去新华村的道路早已被落石、塌方淹没,只能徒步行进,技术侦测组冒着余震滚石、塌方的危险,徒步15多公里,第一时间侦测到壅塞体实地信息,并研究制定处置措施,第一时间向现场指挥部交出完整的壅塞体处置方案。

据了解,新华壅塞体长约160米,宽约90米,高约18米,总体方量约19万立方米,回水长度约250米,壅水高度约16米,估算水体约17万立方米,下缘距离下游华能宝兴电站枢纽直线距离约200米,上缘距离上游民治电站尾水出口约150米。壅塞体形成后次日左侧出现自然泄流,但过流量较小,与上游来水量基本持平,上游已淹没民治电站尾水区域,水位直逼民治电站厂房地面。目前已进入主汛期,如果上游来水量加大,必然会淹没民治电站厂房,造成重大经济损失,同时,壅塞体中的碎石和树木也极易对下游宝兴电站泄水潜孔造成冲击和堵塞,在壅塞体河道的左岸山坡还有30-50万立方米的堆积体,很有可能因暴雨再次坍塌导致河道完全堵塞,形成堰塞湖,这些潜在风险都时刻严重威胁着下游沿河居民的生命财产安全。

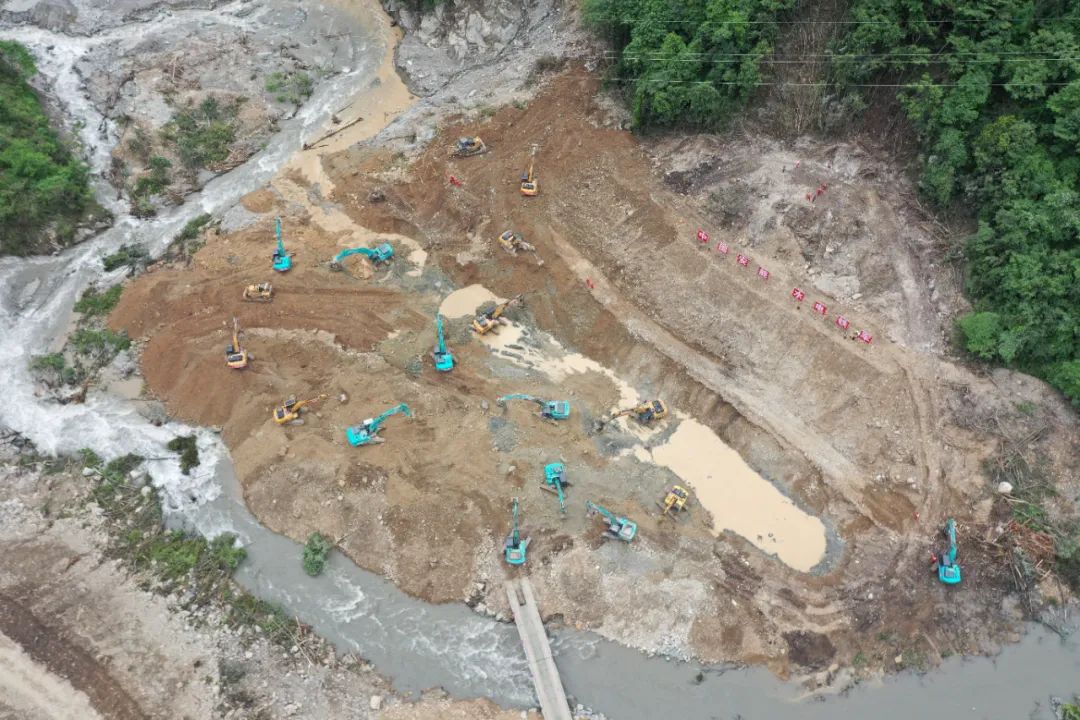

确定处置方案后,中国安能救援队立即展开处置,最高峰投入救援员90名,现场主战装备达20台(套),其他设备39台(套),采取“开槽泄流、架桥保通、挖推结合、监测预警”的战法,在壅塞体河道右侧新开挖一条底宽6米,深度13米的泄水通道,有效降低壅塞体上游水位,便于民治电站厂房排涝,也避免河道左岸堆积体再次坍塌导致河道完全堵塞。在挖掘泄水通道的同时,对堰塞体上的树木进行肢解清理,便于堆积物安全通过下游电站闸孔,不造成新的安全隐患。处置中过程中,救援队充分利用高科技安全监测技术,密设观察岗与安全员,多次组织开展现场紧急避险演练,确保了处置现场的绝对安全。此次排险,新装备“应急机械桥”在抢险救援实战中首次应用,极大提高了救援效率。该装备是一种用汽车载运,并由单车完成架设和撤收作业的重型机械化桥,主要用于桥梁损坏、道路冲毁等灾害发生时的应急抢险救灾中。可在抢险区域快速架设临时应急桥梁,保障履带式和轮式抢险装备、工程机械、汽车以及行人通过河流、沟谷等障碍,应急机械化桥重38吨,桥梁宽度3.48米,桥梁承载能力高达60吨,具有自行、自架、自撤等功能,最快仅用10多分钟即可搭设完成。该装备的成功应用有效提高了救援队伍多场景救援的作业能力,减少救援安全风险,极大提高救援效率。



作者:周毅、刘羽、王洪江
